Mẫu biên bản cuộc họp chuẩn: 4 mẫu dùng ngay cho từng loại họp

Bốn mẫu biên bản cuộc họp copy dùng ngay: họp phòng ban, họp khách hàng, họp dự án và họp hội đồng, kèm giải thích từng mục và lỗi thường gặp.

Một biên bản cuộc họp đạt yêu cầu cần đủ sáu phần: thông tin buổi họp, thành phần tham dự, nội dung thảo luận, các quyết định đã chốt, bảng việc cần làm kèm người phụ trách và hạn hoàn thành, cuối cùng là phần xác nhận. Dưới đây là bốn mẫu viết sẵn cho bốn tình huống họp phổ biến nhất, bạn copy về dùng trực tiếp và sửa lại cho phù hợp.

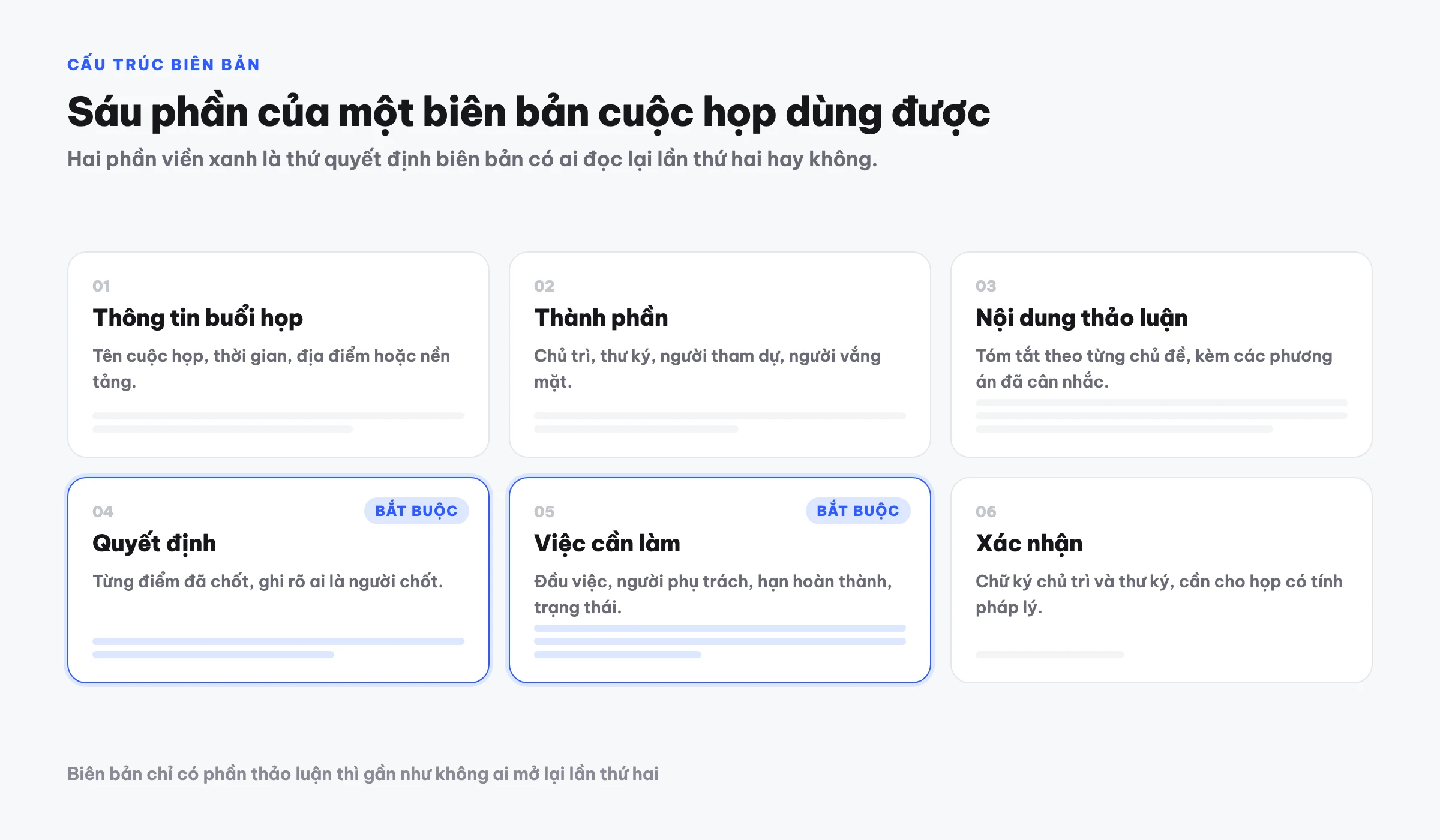

Sơ đồ sáu phần của một biên bản cuộc họp: thông tin buổi họp, thành phần, nội dung thảo luận, quyết định, việc cần làm và xác nhận, trong đó quyết định và việc cần làm được đánh dấu là bắt buộc
Hai mục Quyết định và Việc cần làm là thứ hay bị bỏ nhất, và cũng là thứ quyết định biên bản có giá trị hay không.

Một biên bản họp gồm những phần nào

Trước khi vào mẫu cụ thể, cần hiểu vì sao từng mục tồn tại. Nhiều biên bản dài mà vô dụng chỉ vì thiếu đúng hai mục cuối.

MụcNội dung cần cóVì sao quan trọng
Thông tin buổi họpTên cuộc họp, thời gian, địa điểm hoặc nền tảngĐịnh vị buổi họp khi tra cứu lại sau nhiều tháng
Thành phầnNgười chủ trì, người ghi biên bản, người tham dự, người vắngXác định ai đã đồng thuận và ai cần được thông báo lại
Nội dung thảo luậnTóm tắt theo từng chủ đề, các phương án đã cân nhắcGiữ lại lý do đằng sau quyết định, không chỉ kết quả
Quyết địnhDanh sách điểm đã chốt, ghi rõ ai chốtChấm dứt tranh cãi "hôm đó mình đâu có đồng ý"
Việc cần làmĐầu việc, người phụ trách, hạn hoàn thành, trạng tháiBiến cuộc họp thành hành động thay vì một bản ghi chép
Xác nhậnChữ ký hoặc xác nhận của chủ trì và thư kýCần cho họp có tính pháp lý hoặc họp hội đồng

Hai mục dễ bị bỏ nhất là Quyết định và Việc cần làm. Một biên bản chỉ có phần thảo luận thì gần như không ai đọc lại lần thứ hai.

Mẫu 1: Biên bản họp phòng ban định kỳ

Dùng cho họp giao ban tuần hoặc tháng, nơi trọng tâm là tiến độ và phân công.

BIÊN BẢN HỌP PHÒNG BAN

Tên cuộc họp: Họp giao ban tuần [số tuần]
Thời gian: [giờ] ngày [ngày/tháng/năm]
Địa điểm: [phòng họp hoặc nền tảng]
Chủ trì: [họ tên, chức vụ]
Thư ký: [họ tên]
Tham dự: [danh sách]
Vắng mặt: [danh sách, lý do]

1. TÌNH HÌNH TUẦN TRƯỚC
- [Đầu việc đã hoàn thành]
- [Đầu việc chậm tiến độ, nguyên nhân]

2. NỘI DUNG THẢO LUẬN
2.1. [Chủ đề 1]
     Ý kiến chính: [tóm tắt]
     Phương án cân nhắc: [A, B]
2.2. [Chủ đề 2]
     ...

3. QUYẾT ĐỊNH
- [Quyết định 1] — người chốt: [tên]
- [Quyết định 2] — người chốt: [tên]

4. VIỆC CẦN LÀM
| Đầu việc | Người phụ trách | Hạn | Trạng thái |
|----------|-----------------|-----|------------|
|          |                 |     |            |

5. NỘI DUNG KỲ SAU
- [Vấn đề chuyển sang buổi họp tới]

Chủ trì                              Thư ký
[ký, ghi rõ họ tên]                  [ký, ghi rõ họ tên]

Mẫu 2: Biên bản họp với khách hàng

Trọng tâm khác hẳn họp nội bộ: cần ghi chính xác yêu cầu của khách và cam kết hai bên, vì đây là căn cứ khi phát sinh tranh chấp phạm vi công việc.

BIÊN BẢN LÀM VIỆC VỚI KHÁCH HÀNG

Thời gian: [giờ, ngày]
Địa điểm: [địa điểm]
Bên A (khách hàng): [tên tổ chức]
  Đại diện: [họ tên, chức vụ]
Bên B: [tên tổ chức]
  Đại diện: [họ tên, chức vụ]

1. MỤC ĐÍCH BUỔI LÀM VIỆC
[Một đoạn ngắn]

2. YÊU CẦU CỦA KHÁCH HÀNG
2.1. [Yêu cầu 1 — ghi nguyên văn ý khách nếu có thể]
2.2. [Yêu cầu 2]

3. PHẢN HỒI VÀ ĐỀ XUẤT CỦA BÊN B
[Nội dung]

4. NỘI DUNG THỐNG NHẤT
- [Điểm thống nhất 1]
- [Điểm thống nhất 2]

5. NỘI DUNG CHƯA THỐNG NHẤT
- [Điểm còn treo, dự kiến xử lý khi nào]

6. CÔNG VIỆC TIẾP THEO
| Việc | Bên phụ trách | Hạn |
|------|---------------|-----|
|      |               |     |

Đại diện Bên A                       Đại diện Bên B

Mục "Nội dung chưa thống nhất" hay bị bỏ, nhưng chính nó bảo vệ bạn về sau. Ghi rõ điều gì chưa chốt quan trọng ngang với ghi điều đã chốt.

Mẫu 3: Biên bản họp dự án

Dùng cho họp theo mốc dự án, nơi rủi ro và phụ thuộc là thứ cần theo dõi.

BIÊN BẢN HỌP DỰ ÁN

Dự án: [tên]         Giai đoạn: [mốc hiện tại]
Thời gian: [giờ, ngày]
Chủ trì: [tên]       Thư ký: [tên]
Tham dự: [danh sách]

1. TIẾN ĐỘ SO VỚI KẾ HOẠCH
| Hạng mục | Kế hoạch | Thực tế | Chênh lệch |
|----------|----------|---------|------------|

2. VẤN ĐỀ PHÁT SINH
- [Vấn đề] — mức ảnh hưởng: [cao/trung bình/thấp]

3. RỦI RO VÀ PHỤ THUỘC
- [Rủi ro] — phương án giảm thiểu: [nội dung]
- [Đang chờ bên nào, chờ cái gì]

4. QUYẾT ĐỊNH
- [Nội dung] — người chốt: [tên]

5. VIỆC CẦN LÀM
| Đầu việc | Người phụ trách | Hạn | Trạng thái |
|----------|-----------------|-----|------------|

6. MỐC TIẾP THEO
[Ngày, nội dung cần đạt]

Mẫu 4: Biên bản họp hội đồng

Dùng cho họp có tính pháp lý như hội đồng quản trị, đại hội cổ đông, hội đồng trường. Yêu cầu chặt hơn về thể thức và biểu quyết.

BIÊN BẢN HỌP HỘI ĐỒNG [tên hội đồng]

Số: [số hiệu]
Thời gian: [giờ, ngày]
Địa điểm: [địa điểm]
Tổng số thành viên: [n]    Có mặt: [n]    Vắng: [n]
Tỷ lệ tham dự: [%] — [đủ/không đủ] điều kiện tiến hành

Chủ tọa: [họ tên]
Thư ký: [họ tên]

1. CHƯƠNG TRÌNH HỌP
[Liệt kê nội dung]

2. DIỄN BIẾN
2.1. [Nội dung 1]
     Trình bày: [tên]
     Ý kiến thảo luận: [tóm tắt từng ý kiến, ghi rõ người phát biểu]

3. BIỂU QUYẾT
| Nội dung biểu quyết | Tán thành | Không tán thành | Không ý kiến | Kết quả |
|---------------------|-----------|-----------------|--------------|---------|

4. NGHỊ QUYẾT
- [Nội dung nghị quyết đã thông qua]

Biên bản được đọc lại trước toàn thể và được thông qua lúc [giờ] cùng ngày.

Chủ tọa                              Thư ký

Bốn lỗi thường gặp khi viết biên bản

  • Chép lại gần như nguyên văn cuộc họp. Biên bản không phải bản gỡ băng. Người đọc cần kết luận, không cần từng câu nói.
  • Ghi việc cần làm mà không có tên người. Một đầu việc không có chủ sở hữu là một đầu việc sẽ không ai làm.
  • Bỏ trống hạn hoàn thành. Không có hạn thì đầu việc trôi vô thời hạn và buổi họp sau lại bàn lại từ đầu.
  • Gửi biên bản sau ba ngày. Trí nhớ người tham dự phai rất nhanh, phản hồi đính chính cũng vì thế mà không còn chính xác. Gửi trong vòng 24 giờ là hợp lý.

Rút ngắn thời gian làm biên bản

Điền tay các mẫu trên vẫn tốn thời gian đáng kể, nhất là phần tóm tắt nội dung thảo luận. Có ba cách phổ biến để rút ngắn:

  1. Chuẩn bị trước khung biên bản. Dán sẵn mẫu vào tài liệu trước khi họp và điền theo thời gian thực, thay vì viết lại từ đầu sau họp.
  2. Ghi âm rồi nghe lại. An toàn hơn cho độ chính xác, nhưng một cuộc họp một tiếng thường mất thêm hai tới ba tiếng để bóc và tóm tắt.
  3. Dùng công cụ tự động. Ghi âm buổi họp rồi để AI bóc băng và dựng biên bản theo cấu trúc. Meco làm việc này: bạn ghi âm cuộc họp trực tiếp hoặc tải lên file ghi âm có sẵn, và nhận lại biên bản có sẵn phần tóm tắt, quyết định và bảng việc cần làm đúng theo khung ở trên.

Cách nào cũng được, miễn là biên bản cuối cùng có đủ Quyết định và Việc cần làm. Đó mới là hai mục quyết định buổi họp có giá trị hay không.

Câu hỏi thường gặp

Biên bản cuộc họp bắt buộc có những nội dung gì?

Tối thiểu cần thời gian, địa điểm, thành phần tham dự, nội dung thảo luận, các quyết định và việc cần làm. Với họp hội đồng hoặc họp có giá trị pháp lý, cần thêm số hiệu biên bản, tỷ lệ tham dự, kết quả biểu quyết và chữ ký của chủ tọa cùng thư ký.

Ai là người ký biên bản cuộc họp?

Thông thường là người chủ trì và người ghi biên bản. Với họp giữa hai tổ chức, đại diện có thẩm quyền của mỗi bên ký. Với họp nội bộ không mang tính pháp lý, việc gửi biên bản qua email và không ai phản đối trong thời hạn quy định cũng được coi là đã xác nhận.

Biên bản cuộc họp và nghị quyết khác nhau thế nào?

Biên bản ghi lại toàn bộ diễn biến buổi họp, còn nghị quyết chỉ ghi các nội dung đã được thông qua và có hiệu lực thi hành. Một buổi họp hội đồng thường sinh ra cả hai văn bản, trong đó nghị quyết được trích ra từ phần biểu quyết của biên bản.

Nên gửi biên bản cho ai và trong bao lâu?

Gửi cho tất cả người tham dự, người vắng mặt và những người chịu ảnh hưởng bởi các quyết định trong buổi họp. Thời hạn hợp lý là trong vòng 24 giờ, khi mọi người còn nhớ rõ để phản hồi nếu có chỗ ghi chưa đúng.

Có cần ghi lại cả những ý kiến không được chấp nhận không?

Có, nên ghi vắn tắt. Phần này giữ lại lý do vì sao một phương án bị loại, giúp buổi họp sau không quay lại bàn đúng thứ đã bàn rồi.

Về tác giả

Người sáng lập Meco

Huỳnh Thế Anh là người sáng lập Meco, kỹ sư phần mềm có nền tảng MBA và CFA, nhiều năm làm sản phẩm SaaS và fintech. Meco ra đời từ chính nhu cầu ghi lại những cuộc họp diễn ra ngoài phòng Zoom: gặp khách hàng, họp phòng ban, phỏng vấn và các cuộc trao đổi trực tiếp mà không bot nào tham gia được.
